Θα μπορούσαμε να εξάγουμε αέριο από το κοίτασμα Κρόνος πριν από την Αφροδίτη
Στην αρχαία ελληνική μυθολογία ο Κρόνος ήταν ο θεός του χρόνου. Τώρα φαίνεται ότι η ώρα του Κρόνου έχει έρθει. Και μπορεί να συμβεί ακόμη και νωρίτερα από την -ακόμη- πιθανή ανάπτυξη του κοιτάσματος φυσικού αερίου Αφροδίτη.
Η είδηση πριν από δύο εβδομάδες ότι η εκτιμητική γεώτρηση της Eni στο κοίτασμα Κρόνος στο τεμάχιο 6 ήταν επιτυχής έγινε δεκτή με ευφορία, με τους συνήθεις τίτλους που υπόσχονταν πλούτο ότι το Κρόνος-2 θα μπορούσε να είναι ένας ενεργειακός θησαυρός και να αλλάξει τον χάρτη της κυπριακής ΑΟΖ.
Ενώ οι ποσότητες φυσικού αερίου μπορούν να χαρακτηριστούν μόνο ως μέτριες - το Κρόνος-1 εκτιμήθηκε ότι περιείχε περίπου 70 δισεκατομμύρια κυβικά μέτρα (bcm) - υπάρχουν βάσιμες ελπίδες ότι αυτή τη φορά υπάρχουν περισσότερες πιθανότητες να προχωρήσουμε από μια απλή ανακάλυψη σε πραγματική παραγωγή. Όμως, αν και ευπρόσδεκτο, το πιθανό επίπεδο των εξαγωγών φυσικού αερίου δεν πρόκειται να κάνει την Κύπρο πλούσια.
Η ανάγκη της Eni για φυσικό αέριο και LNG
Τα τελευταία δύο χρόνια, ο διευθύνων σύμβουλος της Eni, Claudio Descalzi, τονίζει ότι η Ιταλία πρέπει να αυξήσει σημαντικά τις εισαγωγές υγροποιημένου φυσικού αερίου και την εισαγωγική της ικανότητα για να διασφαλίσει την ενεργειακή της ασφάλεια.
Πριν από τον πόλεμο στην Ουκρανία η Ιταλία εισήγαγε σχεδόν 30 δισ. κυβικά μέτρα φυσικού αερίου από τη Ρωσία, τα οποία έπρεπε να αντικαταστήσει. Αν και έκτοτε έχει αυξήσει τις εισαγωγές φυσικού αερίου από την Αλγερία και το Κατάρ, το 2022 υπέγραψε συμφωνία για την εισαγωγή έως και 3bcm/έτος υγροποιημένου φυσικού αερίου από την Αίγυπτο
Όμως, δεδομένων των σοβαρών προβλημάτων προμήθειας φυσικού αερίου της Αιγύπτου, είναι εξαιρετικά απίθανο να τηρηθεί αυτή η συμφωνία. Το 2022 οι εισαγωγές LNG της Ιταλίας από την Αίγυπτο περιορίστηκαν σε 0,7bcm. Και αυτό ήταν το έτος κατά το οποίο η αιγυπτιακή παραγωγή και εξαγωγή LNG βρισκόταν στο αποκορύφωμά της.
Έκτοτε, το 2023 οι συνολικές εξαγωγές LNG της Αιγύπτου μειώθηκαν στο μισό, σε 5bcm από περίπου 10bcm το 2022. Δεδομένου ότι τα προβλήματα εφοδιασμού της χώρας με φυσικό αέριο επιδεινώνονται, η πρόκληση θα είναι ακόμη μεγαλύτερη το 2024.

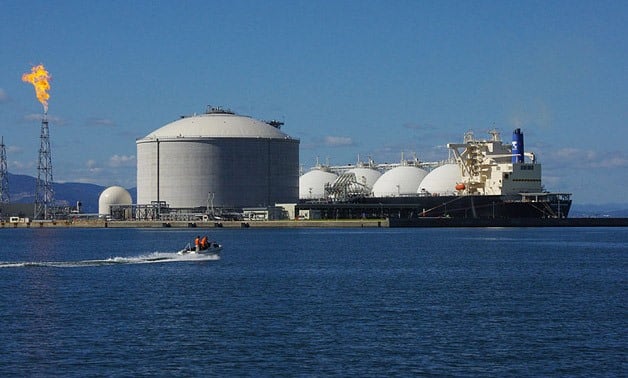

Επιπλέον, η Eni είναι ο διαχειριστής της μονάδας υγροποίησης φυσικού αερίου της Δαμιέττας, με δυναμικότητα περίπου 7,5bcm/έτος, η οποία δεν έχει φθάσει ποτέ σε πλήρη χρησιμοποίηση από τότε που ξεκίνησε τη λειτουργία της το 2005. Δεδομένων των συνεχιζόμενων προβλημάτων φυσικού αερίου της Αιγύπτου, η Damietta θα υπολειτουργεί σε μεγάλο βαθμό το 2024 και πιθανότατα και για μεγαλύτερο χρονικό διάστημα.
Είναι σαφές ότι η Eni χρειάζεται περισσότερο φυσικό αέριο ώστε να μπορέσει να αυξήσει τη χρήση της Damietta και τις εξαγωγές υγροποιημένου φυσικού αερίου προς την Ιταλία. Φαίνεται ότι το κυπριακό κοίτασμα φυσικού αερίου Κρόνος ήρθε την κατάλληλη στιγμή.
Ανάπτυξη του Κρόνου
Το πιο πιθανό σχέδιο για την ανάπτυξη του Κρόνου θα είναι πολύ παρόμοιο με αυτό που πρότεινε η Chevron για το κοίτασμα φυσικού αερίου Αφροδίτη: Παραγωγή στον Κρόνο με χρήση υποθαλάσσιων εγκαταστάσεων, χωρίς πλατφόρμα, και εξαγωγή στις εγκαταστάσεις παραγωγής φυσικού αερίου Zohr στην Αίγυπτο σε απόσταση περίπου 90 χιλιομέτρων με υποθαλάσσιο αγωγό. Από εκεί θα εξάγεται στη συνέχεια στην πλατφόρμα επεξεργασίας φυσικού αερίου Zohr στα ανοικτά της Αιγύπτου και στη συνέχεια στη μονάδα LNG της Δαμιέττας για υγροποίηση.
Η Eni ανακάλυψε το Zohr το 2015, το μεγαλύτερο κοίτασμα φυσικού αερίου στην Αίγυπτο και στη Μεσόγειο, με περίπου 850bcm αποδεδειγμένα αποθέματα φυσικού αερίου. Τριάντα μήνες αργότερα ξεκίνησε την παραγωγή το 2017
Οι εγκαταστάσεις του σχεδιάστηκαν με δυνατότητα επεξεργασίας 33bcm/έτος. Αλλά έχοντας επιτύχει μέγιστη παραγωγή περίπου 30bcm το 2021, έκτοτε μειώνεται λόγω της διείσδυσης του νερού του ταμιευτήρα. Μέχρι τα τέλη του περασμένου έτους έπεσε στο ισοδύναμο των 21,7bcm/yr, λιγότερο από τα δύο τρίτα της σχεδιασμένης χωρητικότητάς της.
Παρόλο που η Eni σχεδιάζει να ανοίξει νέες γεωτρήσεις το 2024-2025 για να αυξήσει την παραγωγή του Zohr, θα εξακολουθήσει να αφήνει τις εγκαταστάσεις αυτές εξαιρετικά ανεκμετάλλευτες, με άφθονη πλεονάζουσα χωρητικότητα για να δεχθεί και να επεξεργαστεί αέριο από την Cronos με ελάχιστο πρόσθετο κόστος για την Eni.
Αυτό καθιστά ένα τέτοιο σχέδιο ανάπτυξης τη βέλτιστη επιλογή για την Eni, δεδομένου ότι θα χρειαστεί να χρηματοδοτήσει μόνο την υποθαλάσσια παραγωγή στο Cronos και τον αγωγό 90 χιλιομέτρων προς το Zohr.
Κάνει επίσης την ανάπτυξη του Cronos εμπορικά βιώσιμη, ακόμη και αν τα αποθέματα αερίου του περιορίζονται στα 70 δισ. κυβικά μέτρα - ελπίζεται ότι θα υπάρξει αύξηση σε αυτό το ποσό μετά την εκτιμητική γεώτρηση τον Ιανουάριο. Υπάρχει επίσης αυξημένο δυναμικό για περισσότερες ανακαλύψεις κοντά
Ένα τέτοιο σχέδιο προσφέρει επίσης τη δυνατότητα προσθήκης παραγωγής φυσικού αερίου από τα άλλα δύο κοιτάσματα φυσικού αερίου της Eni στο τεμάχιο 6, το Zeus και το Calypso, μόλις επιβεβαιωθούν οι ποσότητες φυσικού αερίου μέσω μελλοντικών γεωτρήσεων αξιολόγησης
Πού πάμε από εδώ και πέρα;
Ο υπουργός Ενέργειας δήλωσε ότι αναμένει από την Eni να υποβάλει το σχέδιό της κατά τη διάρκεια των επόμενων εβδομάδων. Μόλις εγκριθεί, δεδομένου ότι υπάρχουν οι περισσότερες από τις απαιτούμενες εγκαταστάσεις, ο χρόνος κατασκευής θα μπορούσε να επιταχυνθεί. Εάν επιτευχθεί συμφωνία μεταξύ της κυβέρνησης και της Eni για να προχωρήσει η ανάπτυξη φέτος, η παραγωγή φυσικού αερίου θα μπορούσε να ξεκινήσει ήδη από το 2027.
Αυτό είναι 10 χρόνια μετά τη χορήγηση της άδειας έρευνας για το τεμάχιο 6 στην κοινοπραξία της Eni με 50% ως φορέα εκμετάλλευσης και της TotalEnergies, επίσης με 50%.
Ακόμη και αν η κυβέρνηση και η Chevron συμφωνήσουν φέτος σε ένα σχέδιο ανάπτυξης της Αφροδίτης, θα χρειαστούν τουλάχιστον 20 χρόνια μεταξύ της χορήγησης της άδειας και της έναρξης της παραγωγής φυσικού αερίου
Είναι γνωστό ότι το υπουργείο Ενέργειας προτιμά οι εταιρείες που δραστηριοποιούνται στην κυπριακή ΑΟΖ να εξετάζουν πιθανές συνέργειες, συμπεριλαμβανομένης της από κοινού ανάπτυξης, για την εκμετάλλευση των ανακαλύψεών τους. Το υπουργείο δίνει επίσης προτεραιότητα στην κατασκευή υποδομών, συμπεριλαμβανομένων των υπεράκτιων πλατφορμών, εντός της ΑΟΖ. Ωστόσο, οι εταιρείες δεν έχουν δείξει κανένα ενδιαφέρον για κάτι τέτοιο, προτιμώντας να μεταφέρουν το φυσικό αέριο που ανακάλυψαν απευθείας στην Αίγυπτο μέσω υποθαλάσσιου αγωγού χωρίς τη χρήση πλατφορμών, ως την ταχύτερη, φθηνότερη και πιο βιώσιμη επιλογή.
Ας ελπίσουμε ότι οι προτιμήσεις αυτές δεν θα καθυστερήσουν την έγκριση των αναπτυξιακών σχεδίων της Eni, όταν και εφόσον αυτά καταστούν διαθέσιμα.
Δεδομένου ότι παγκοσμίως επιταχύνεται η μετάβαση από τα ορυκτά καύσιμα στην καθαρή ενέργεια, όσο πιο γρήγορα ξεκινήσει η Κύπρος την ανάπτυξη του φυσικού της αερίου, τόσο πιο πιθανό είναι να εγκριθούν τέτοιες εξελίξεις.
Η COP28, η σύνοδος κορυφής του ΟΗΕ για το κλίμα στο Ντουμπάι τον Δεκέμβριο, ζήτησε για πρώτη φορά τη "μετάβαση από τα ορυκτά καύσιμα στα ενεργειακά συστήματα". Το ρολόι έχει ήδη αρχίσει να χτυπάει για το πετρέλαιο και το φυσικό αέριο. Ο ΙΕΑ προβλέπει ότι η κατανάλωση πετρελαίου και φυσικού αερίου θα αρχίσει να μειώνεται παγκοσμίως μέχρι το τέλος αυτής της δεκαετίας. Όσο περισσότερο παραμένει αναξιοποίητο ένα κοίτασμα φυσικού αερίου τόσο πιο πιθανό είναι να μην τα καταφέρει.
Και για όσους επιμένουν ακόμα να μιλούν για εξαγωγή κυπριακού φυσικού αερίου στην Ευρώπη, η ευρωπαϊκή κατανάλωση φυσικού αερίου μειώνεται από το 2021. Είναι πλέον μειωμένη κατά περισσότερο από 20% από την προ-Κοβίντ-19 εποχή και εξακολουθεί να μειώνεται. Η Ευρώπη δεν χρειάζεται νέες πηγές φυσικού αερίου. Μέχρι το 2026 η μισή ηλεκτρική ενέργεια της Ευρώπης θα παράγεται από μη ορυκτά καύσιμα.
Ένα τυπικό έργο φυσικού αερίου χρειάζεται τουλάχιστον 15 χρόνια εξαγωγών φυσικού αερίου, κατά προτίμηση 20 χρόνια, για να θεωρηθεί βιώσιμο. Έτσι, αν η Cronos ξεκινήσει την παραγωγή το 2027, θα πρέπει να έχει εγγυημένες εξαγωγές μέχρι το 2042 - ήδη μια πρόκληση.
Κατακλυζόμαστε από καλές ειδήσεις, αλλά καμία πραγματική παραγωγή φυσικού αερίου ακόμα. Πρέπει να κάνουμε υπομονή μέχρι να δούμε τα σχέδια της Eni - και να τα υποστηρίξουμε.
Ο Δρ Charles Ellinas, @CharlesEllinas, είναι ανώτερος συνεργάτης στο Παγκόσμιο Ενεργειακό Κέντρο του Ατλαντικού Συμβουλίου
